Termomodernizacja budynku to proces, który przy prawidłowym wykonaniu znacząco poprawia efektywność energetyczną nieruchomości oraz generuje wymierne oszczędności finansowe. Inwestycje te są często wspierane środkami publicznymi, takimi jak program „Czyste Powietrze” lub „Premia termomodernizacyjna”. Uzyskanie i co ważniejsze poprawne rozliczenie dotacji po zakończeniu inwestycji, wiąże się jednak z koniecznością ścisłego spełnienia rygorystycznych wymagań.
W skrócie: Nawet drobne błędy w projekcie termomodernizacji, takie jak nieuzasadniona zmiana materiału czy pominięcie mostków termicznych, mogą prowadzić do całkowitej utraty przyznanego dofinansowania. Analizowane przeze mnie przypadki pokazują, że inwestorzy tracą w ten sposób od kilkudziesięciu do ponad 350 tysięcy złotych, dowiadując się o tym dopiero na etapie rozliczenia końcowego, gdy na tanie poprawki jest już za późno. Skutecznym zabezpieczeniem przed koniecznością zwrotu środków jest niezależna weryfikacja zgodności projektu z audytem energetycznym i wymaganiami dofinansowania, jeszcze przed rozpoczęciem prac budowlanych.
Rola projektu budowlanego w procesie pozyskiwania dotacji
Właściwe zaplanowanie działań modernizacyjnych stanowi fundament sukcesu każdej inwestycji budowlanej. Projekt w procesie termomodernizacji nie jest jedynie formalnością administracyjną, lecz dokumentem determinującym dobór technologii, materiałów oraz ostateczny efekt energetyczny. Zasadniczym celem opracowania projektowego jest zagwarantowanie, że planowane prace zostaną wykonane zgodnie z zasadami wiedzy technicznej oraz przyniosą rezultaty energetyczne wymagane przez instytucje finansujące oraz efekty ekonomiczne oczekiwane przez inwestora.
Profesjonalnie przygotowana dokumentacja termomodernizacyjna powinna zapewniać:
- Precyzyjny dobór materiałów – parametry izolacyjne muszą odpowiadać założeniom audytu energetycznego oraz wymaganiom programu dotacyjnego.
- Minimalizację ryzyka wykonawczego – szczegółowe detale eliminują dowolność interpretacji przez wykonawcę oraz improwizację na placu budowy.
- Trwałość rozwiązań – poprawne rozwiązania uwzględniające zasady fizyki budowli zapobiegają degradacji przegród (np. wskutek zawilgocenia).
- Bezpieczeństwo finansowe – zgodność z wymogami programów dotacyjnych gwarantuje poprawne rozliczenie inwestycji i przyznanego dofinansowania.
Należy jednak pamiętać, że wiele prac termomodernizacyjnych nie wymaga pozwolenia na budowę, co często skutkuje obniżeniem jakości dokumentacji. „Projekt” bywa ograniczany do kolorowych rysunków elewacji, z pominięciem między innymi obliczeń cieplno-wilgotnościowych. Podejście to generuje ryzyko, iż finalnie zmodernizowany budynek nie osiągnie zakładanych parametrów, co może skutkować koniecznością zwrotu dotacji.
Kluczowe parametry techniczne – współczynnik U i wymagane poprawki
Podstawowym parametrem weryfikowanym podczas rozliczania dofinansowania jest współczynnik przenikania ciepła U [W/(m²·K)]. Określa on, jak wiele ciepła „ucieka” przez przegrodę budowlaną. Aby inwestycja kwalifikowała się do wsparcia, najczęściej przegrody muszą spełniać aktualne wymagania wynikające z obowiązujących przepisów (np. U ≤ 0,20 dla ścian zewnętrznych, U ≤ 0,15 dla dachów).
Zgodnie z normą PN-EN ISO 6946, obliczona wartość współczynnika U musi zostać skorygowana o tak zwane poprawki (ΔU), które uwzględniają rzeczywiste warunki pracy izolacji. Do elementów wymagających uwzględnienia w obliczeniach należą:
- Łączniki mechaniczne – stalowe lub tworzywowe trzpienie kołków przebijające warstwę izolacji, tworzące punktowe mostki cieplne.
- Pustki powietrzne – szczeliny mogące powstać w warstwie izolacji (np. przy niedokładnym spasowaniu płyt styropianowych).
- Opady atmosferyczne – w przypadku dachów o odwróconym układzie warstw, gdzie woda opadowa wpływa na parametry izolacji.
Ekspert BUIMS podkreśla: Pominięcie tych wartości w projekcie jest błędem który prowadzi do sztucznego zaniżenia wyniku obliczeń, sugerując spełnienie wymagań, podczas gdy w rzeczywistości przegroda ma gorszą izolacyjność. Wykrycie takiej rozbieżności na etapie kontroli powykonawczej skutkuje uznaniem wydatków za niekwalifikowane.
Błędna zmiana materiału izolacyjnego – analiza przypadku utraty 352 tys. zł
Jednym z najpoważniejszych błędów, z jakimi spotykam się jako audytor z BUIMS, jest zmiana materiałów termoizolacyjnych bez ponownej weryfikacji obliczeniowej. W analizowanym przypadku architekt zmienił rodzaj styropianu względem założeń audytu (z λ=0,031 na gorszy λ=0,042 W/mK), nie przeliczając wpływu tej zmiany na współczynnik przenikania ciepła przegrody.
Konsekwencje tego zaniedbania były złożone i kosztowne:
- Pogorszenie izolacyjności: Ściana zamiast projektowanego U=0,197 osiągnęła wartość U=0,26, co przekroczyło dopuszczalny limit 0,20.
- Pominięcie poprawek na łączniki: Projektant nie uwzględnił wpływu kołków montażowych, co dodatkowo zafałszowało wynik.
- Utrata dofinansowania: Z powodu niespełnienia parametru U dla ścian, inwestor stracił łącznie 352 213 zł dotacji na ten zakres prac.

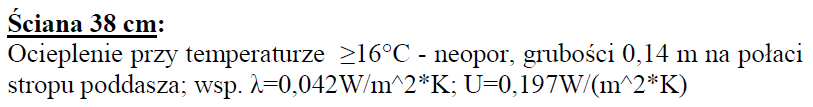

Zapis w projekcie termomodernizacji. Ściana przed ociepleniem U=1,43, po ociepleniu zgodnie z projektem U=0,26.
Sytuacja ta pokazuje, że bezkrytyczne podejście do zmian materiałowych oraz brak znajomości normy PN-EN ISO 6946 może zniweczyć korzyści finansowe z całej inwestycji. Weryfikacja dokumentacji przez doświadczonego audytora przed rozpoczęciem prac pozwoliłaby uniknąć tego scenariusza.
Obliczenia dla przegród niejednorodnych – ryzyko utraty 166 tys. zł
Kolejnym obszarem częstych błędów są obliczenia dla przegród niejednorodnych, takich jak dachy skośne czy stropy drewniane. W konstrukcjach tych izolacja termiczna (np. wełna mineralna) przerywana jest elementami konstrukcyjnymi (krokwiami, belkami stropowymi), które przewodzą ciepło znacznie lepiej niż sam materiał izolacyjny.
Niewłaściwe podejście projektowe w tym zakresie obejmuje zazwyczaj:
- Traktowanie przegrody jako jednorodnej: Projektant zakłada ciągłość warstwy izolacji, ignorując obecność drewna.
- Zafałszowanie wyników: W analizowanym przypadku obliczenia uproszczone (jak dla przegrody jednorodnej) wykazały U=0,13, podczas gdy uwzględnienie belek stropowych podniosło ten wynik do U=0,16.
- Ryzyko niespełnienia wymogów: Przy wymaganym limicie U ≤ 0,15, rzeczywista przegroda nie kwalifikowała się do dofinansowania.

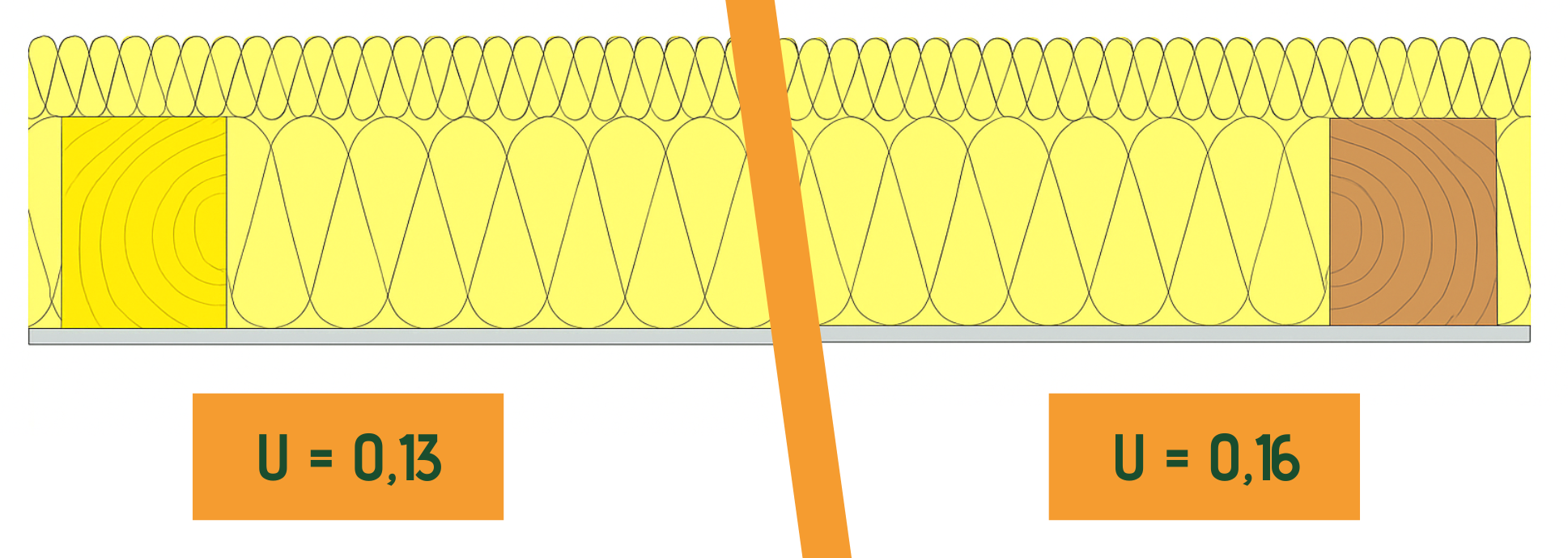

Po lewej strop policzony z pominięciem belek stropowych. Po prawej strop policzony w sposób prawidłowy.
W omawianym przypadku błąd został wykryty na etapie realizacji, co umożliwiło wprowadzenie korekty w postaci dodatkowych 5 cm wełny mineralnej, aby osiągnąć wymagany współczynnik przenikania ciepła przegrody. Dzięki temu inwestor uniknął utraty 166 064 zł. Przykład ten podkreśla wagę bieżącego nadzoru nad zgodnością prac budowlanych i projektu z audytem energetycznym.
W obliczeniach cieplnych nie ma drobnych uproszczeń, są tylko drogie konsekwencje. Skontaktuj się ze mną, by zweryfikować poprawność dokumentacji.
Błędy inwentaryzacyjne – strata 52 tys. zł
Precyzja inwentaryzacji budowlanej jest kluczowa dla poprawności projektu termomodernizacji. Błędne przyjęcie wymiarów elementów konstrukcyjnych prowadzi do przyjęcia niewłaściwej grubości izolacji, co w konsekwencji uniemożliwia osiągnięcie wymaganych parametrów energetycznych.
Analiza przypadku dotyczącego ocieplenia poddasza ujawniła następujący ciąg błędów:
- Błąd inwentaryzacyjny: Projektant przyjął wysokość krokwi 20 cm, podczas gdy w rzeczywistości wynosiła ona 18 cm. Ograniczyło to miejsce na izolację międzykrokwiową.
- Błąd obliczeniowy: Pominięto wpływ mostków termicznych od krokwi (potraktowano dach jako przegrodę jednorodną).
- Efekt końcowy: Zrealizowana przegroda osiągnęła współczynnik U=0,17, przekraczając wymagany próg U ≤ 0,15.


Zaprojektowany układ warstw połaci dachowej (skan dokumentacji powykonawczej).
Ponieważ błąd zidentyfikowano po zakończeniu prac wykończeniowych (zabudowa G-K), naprawa wymagałaby kosztownego demontażu. Inwestor poniósł w tym przypadku stratę w wysokości 52 450 zł. Wskazuje to na konieczność dokładnej weryfikacji wymiarów z natury przed przystąpieniem do projektowania.
Mostki termiczne przy ociepleniu od wewnątrz – zagrożenie dla całej inwestycji
Specyficznym i trudnym zagadnieniem jest termomodernizacja obiektów zabytkowych lub takich, gdzie niemożliwa jest ingerencja w elewację. Stosuje się wówczas często ocieplenie od wewnątrz. Metoda ta generuje silne mostki termiczne, między innymi na styku ścian zewnętrznych ze stropami i ścianami wewnętrznymi.
W jednym z weryfikowanych projektów zidentyfikowano następujące zagrożenia:
- Ignorowanie mostków: Projektant w obliczeniach energetycznych założył pomijalność mostków cieplnych, co jest niedopuszczalne przy tej technologii.
- Przekroczenie wskaźnika EP: Przyjęcie standardowych wartości normowych (PN-EN ISO 14683) prowadziło do wyniku EP=202,40 kWh/(m²·rok), co dyskwalifikowało budynek z dofinansowania.
- Konieczność zaawansowanych obliczeń: Jedynym ratunkiem było wykonanie symulacji numerycznych poszczególnych węzłów konstrukcyjnych w budynku, w celu uzyskania dokładnych wartości każdego mostka cieplnego.

Mostek cieplny w miejscu połączenia ściany zewnętrznej ze ścianą wewnętrzną przy ociepleniu od strony wewnętrznej (po lewej model obliczeniowy złącza, po prawej rozkład strumieni ciepła).
Dzięki zastosowaniu dokładnych symulacji numerycznych udało się wykazać, że rzeczywisty wskaźnik EP wynosi 183,10 kWh/(m²·rok), co pozwoliło spełnić warunek uzyskania dofinansowania, jakim była wymagana redukcja EP o 20%. Zastosowanie obliczeń opartych na modelu numerycznym (zamiast danych uproszczonych wynikających z norm) umożliwiło osiągnięcie wymaganej wartości bez konieczności wprowadzania dodatkowych, kosztownych zmian i uratowało finansowanie całej inwestycji. Jest to dowód na to, że w skomplikowanych przypadkach standardowe metody obliczeniowe mogą być niewystarczające i niezbędne staje się skorzystanie z pomocy wyspecjalizowanego doradcy energetycznego.
Metody minimalizacji ryzyka błędów projektowych
Doświadczenia z realizacji licznych inwestycji termomodernizacyjnych wskazują, że większości problemów można uniknąć poprzez wdrożenie odpowiednich procedur kontrolnych. Skutki błędów w procesie realizacji inwestycji często w pierwszej kolejności odczuwa bezpośrednio inwestor (utrata dofinansowania), dlatego zaleca się podejmowanie świadomych działań prewencyjnych.
W celu zabezpieczenia inwestycji i dotacji należy:
- Bazować na rzetelnym audycie energetycznym – od jego założeń zależy nie tylko poziom dofinansowania, ale również to, czy zaplanowana modernizacja będzie technicznie i ekonomicznie wykonalna.
- Weryfikować kwalifikacje projektantów – warto wybierać specjalistów posiadających doświadczenie w realizacjach finansowanych z funduszy publicznych (np. Czyste Powietrze, Premia termomodernizacyjna).
- Konsultować zmiany materiałowe – każda zmiana materiału powinna zostać przeliczona pod kątem współczynnika U przez audytora.
- Prowadzić nadzór wykonawczy – bieżąca kontrola zgodności prac z projektem i wymaganiami dofinansowania pozwala na wychwycenie błędów (np. grubości izolacji) przed ich zakryciem.
- Dokumentować proces budowlany – wszelkie odstępstwa muszą być odnotowane i uzasadnione obliczeniowo w dokumentacji powykonawczej.
Warto zwrócić uwagę na fakt, że koszty weryfikacji dokumentacji przez ekspertów są niewspółmiernie niskie w porównaniu do potencjalnych strat wynikających z utraty dofinansowania.
Utrata dofinansowania to nie przypadek, to efekt błędów, których da się uniknąć. Jeśli chcesz mieć pewność, że projekt, materiały i obliczenia spełniają realne wymagania programu dotacyjnego, zleć niezależną weryfikację przed rozpoczęciem robót.
Podsumowanie
Analiza rzeczywistych przypadków inwestycyjnych pokazuje, jak nieprawidłowości na etapie projektowania skutkują stratami finansowymi sięgającymi od kilkudziesięciu do kilkuset tysięcy złotych. Dlatego tak ważne jest, aby pamiętać, że termomodernizacja to proces wymagający precyzji i wiedzy interdyscyplinarnej. Aby uniknąć kosztownych błędów, zawsze zalecam skonsultowanie planowanych działań ze specjalistami w dziedzinie efektywności energetycznej, co pozwoli na bezpieczne i skuteczne przeprowadzenie inwestycji. Skontaktuj się ze mną, jeżeli potrzebujesz weryfikacji swojej inwestycji.
Pytania i odpowiedzi
Czy audyt energetyczny gwarantuje poprawność projektu budowlanego?
Nie. Audyt energetyczny określa założenia i wymagane parametry, natomiast projekt budowlany jest technicznym sposobem ich realizacji. Jeśli projektant bezrefleksyjnie zmieni materiały lub zignoruje detale, projekt może być niezgodny z założeniami audytu, co grozi utratą dotacji.
Kiedy najlepiej zweryfikować poprawność obliczeń współczynnika U?
Weryfikacja powinna nastąpić na etapie odbioru dokumentacji projektowej, a najpóźniej przed zakupem materiałów izolacyjnych. Sprawdzenie obliczeń po wykonaniu prac (na etapie rozliczenia dotacji) jest działaniem spóźnionym, które często ujawnia błędy niemożliwe do taniego naprawienia.
Czy mostki termiczne zawsze dyskwalifikują wniosek o płatność?
Nie, pod warunkiem, że zostaną one prawidłowo policzone i uwzględnione w bilansie energetycznym budynku. Problemem nie jest samo istnienie mostków, lecz ich pomijanie w obliczeniach, co prowadzi do zafałszowania wyników efektywności energetycznej.
Kto ponosi odpowiedzialność finansową za utratę dotacji?
W relacji z instytucją finansującą (np. NFOŚiGW) odpowiedzialność ponosi beneficjent (inwestor). To on jest stroną umowy o dofinansowanie. Ewentualne roszczenia wobec projektanta za błędy w sztuce można kierować na drodze cywilnej, jednak nie wstrzymuje to procedury zwrotu środków czy odmowy ich wypłaty.
