Prawidłowe zarządzanie finansami jest fundamentem każdego pomyślnie zrealizowanego projektu budowlanego. W tym procesie kluczową rolę odgrywają kosztorysy budowlane, które często bywają mylnie postrzegane jedynie jako dokumenty określające cenę. W rzeczywistości poszczególne rodzaje kosztorysów stanowią narzędzia do planowania, kontroli i rozliczenia inwestycji. Dlatego zrozumienie różnic między kosztorysem inwestorskim, ofertowym, powykonawczym oraz zamiennym jest niezbędne zarówno dla inwestora, pragnącego zabezpieczyć swój budżet, jak i dla wykonawcy, dążącego do rentowności przedsięwzięcia.
W skrócie: Kosztorysy budowlane to znacznie więcej niż tylko wycena, to narzędzia kontroli finansowej na każdym etapie inwestycji. Kosztorys inwestorski pozwala zaplanować budżet i uniknąć niespodzianek, ofertowy stanowi wiążącą propozycję wykonawcy, powykonawczy służy finalnemu rozliczeniu wykonanych prac, a zamienny umożliwia wycenę ewentualnych zmian w trakcie budowy. Precyzyjny kosztorys budowlany gwarantuje stabilność budżetu.
| Cecha | Kosztorys inwestorski | Kosztorys ofertowy | Kosztorys powykonawczy | Kosztorys zamienny/dodatkowy |
|---|---|---|---|---|
| Cel | Oszacowanie wartości zamówienia, ustalenie budżetu | Złożenie wiążącej oferty cenowej przez wykonawcę | Ostateczne rozliczenie faktycznie wykonanych robót | Wycena prac dodatkowych lub zamiennych |
| Kto sporządza | Inwestor lub jego przedstawiciel (kosztorysant) | Wykonawca | Wykonawca | Wykonawca |
| Podstawa | Dokumentacja projektowa i przedmiar robót | Przedmiar robót i własna analiza wykonawcy | Obmiar robót (rzeczywiste ilości z natury) | Dokumentacja zamienna, ustalenia stron |
| Metoda Kalkulacji | Uproszczona (wskaźnikowa) lub szczegółowa | Szczegółowa | Szczegółowa (na podstawie cen z oferty) | Szczegółowa |

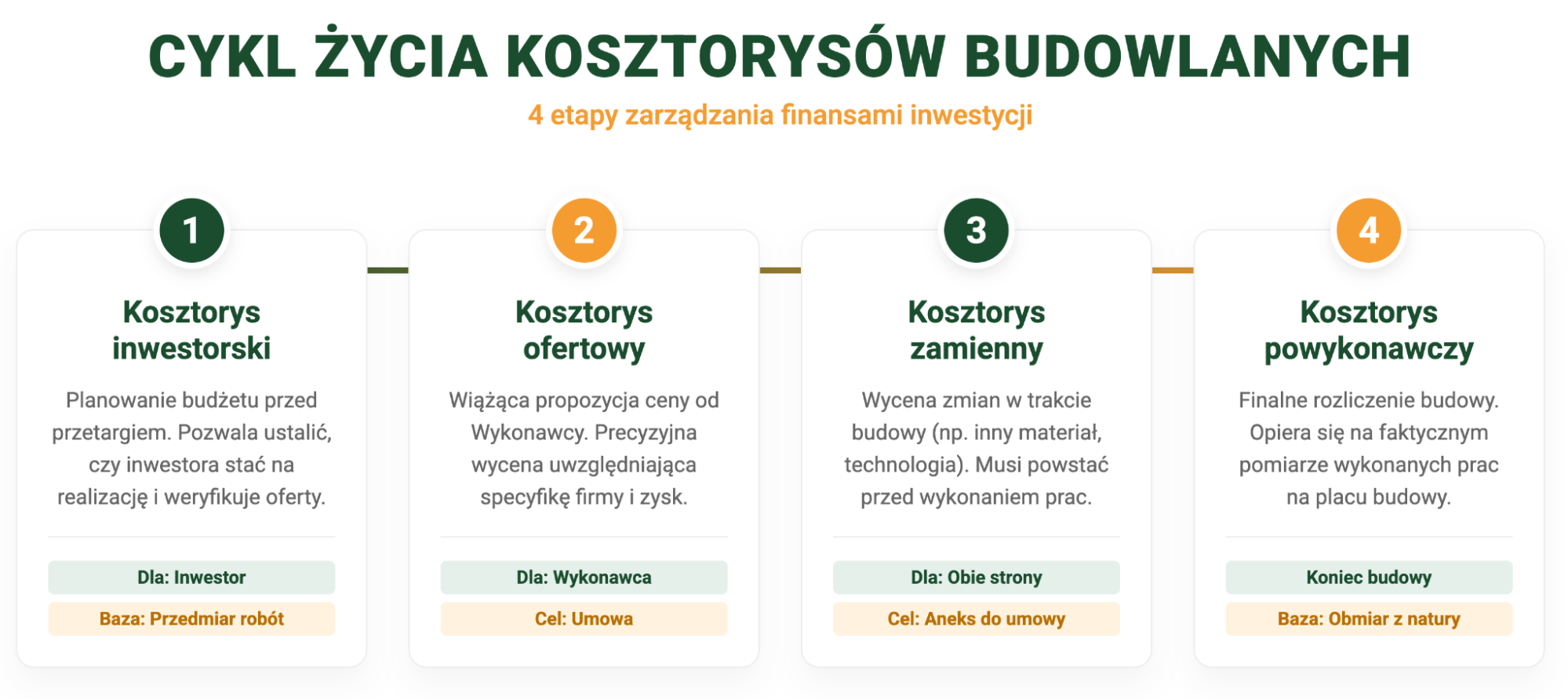

Kosztorys inwestorski – Podstawa planowania budżetu
Kosztorys inwestorski jest dokumentem finansowym, którego głównym celem jest oszacowanie planowanych kosztów robót budowlanych. Sporządzany jest na zlecenie inwestora, często przez wyspecjalizowanego kosztorysanta. Jego podstawową funkcją jest określenie wartości inwestycji, co pozwala na zabezpieczenie odpowiedniej wielkości środków i uniknięcie przykrych niespodzianek w trakcie realizacji.
Kosztorys inwestorski ma szczególne znaczenie w sektorze zamówień publicznych. Zgodnie z Prawem Zamówień Publicznych (PZP), służy on do ustalenia wartości zamówienia i jest obowiązkowo sporządzany przez zamawiającego. Dokument ten pozostaje kluczowym narzędziem wewnętrznym, które pozwala inwestorowi zweryfikować, czy planowana inwestycja mieści się w założonym budżecie.
Podstawą do opracowania kosztorysu inwestorskiego jest kompletna dokumentacja projektowa. Warto zwrócić uwagę na kluczowe cechy tego dokumentu:
- Metoda kalkulacji: Do jego sporządzenia można wykorzystać metodę kalkulacji uproszczonej, która polega na pomnożeniu liczby jednostek przedmiarowych przez cenę jednostkową, opartą na bazach cenowych lub analizie rynku. Kosztorys inwestorski może być przygotowany również metodą kalkulacji szczegółowej, w której każdą pozycję rozbija się na nakłady robocizny, materiałów i sprzętu. W praktyce obie metody bywają stosowane równolegle lub uzupełniająco.
- Charakter szacunkowy: Kosztorys ten nie uwzględnia indywidualnych uwarunkowań konkretnego wykonawcy, takich jak posiadany park maszynowy czy wynegocjowane rabaty na materiały. Jest to zatem racjonalne oszacowanie kosztu budowy, a nie precyzyjna wycena. Dlatego oferty wykonawców częstą nieznacznie różnią się od wartości kosztorysu inwestorskiego.
- Podstawa prawna i formalna: W przypadku zamówień publicznych jego forma i zawartość są ściśle regulowane przepisami, co zapewnia transparentność postępowania.
- Funkcja weryfikacyjna: Służy do oceny, czy złożone przez wykonawców oferty nie są rażąco zaniżone lub zawyżone, co chroni interesy obu stron kontraktu.
Ekspert BUIMS podkreśla: Dzięki kosztorysowi inwestorskiemu inwestor zyskuje kontrolę nad procesem finansowym od samego początku, zabezpieczając odpowiednie środki na bezproblemową realizację zadania.
Kosztorys ofertowy – Propozycja cenowa wykonawcy
Kosztorys ofertowy stanowi odpowiedź wykonawcy na zapytanie ofertowe lub ogłoszenie o przetargu i jest jego wiążącą propozycją cenową za wykonanie określonego zakresu prac. W przeciwieństwie do szacunkowego charakteru kosztorysu inwestorskiego, dokument ten jest konkretną ofertą handlową, na podstawie której, w przypadku jej przyjęcia, zostanie zawarta umowa.
Jego głównym celem jest przedstawienie inwestorowi ostatecznej ceny, za jaką wykonawca zobowiązuje się zrealizować roboty budowlane, dlatego musi być on przygotowany z najwyższą starannością.
Do sporządzenia kosztorysu ofertowego najczęściej stosuje się metodę kalkulacji szczegółowej. Kluczowym elementem jest tutaj precyzyjne określenie wszystkich składników cenotwórczych:
- Koszty bezpośrednie: Obejmują koszty robocizny (R), materiałów (M) oraz pracy sprzętu (S), ustalonych na podstawie przyjętych stawek i aktualnych cen rynkowych.
- Narzuty: Do kosztów bezpośrednich doliczane są koszty pośrednie (np. administracja budowy, ubezpieczenia, zaplecze techniczne) oraz koszty zarządu przedsiębiorstwa.
- Koszty zakupu: Doliczane do cen jednostkowych materiałów, uwzględniają wydatki związane z dostarczeniem materiałów na plac budowy.
- Zysk: Jest to skalkulowana marża, którą wykonawca zamierza osiągnąć na danym zleceniu.
- Podatek VAT: Ostateczna cena jest powiększana o należny podatek od towarów i usług.
Ekspert BUIMS podkreśla: Rzetelnie przygotowany kosztorys ofertowy jest kluczowym elementem konkurencyjności firmy budowlanej. Zbyt wysoka cena oznacza przegrany przetarg, zbyt niska prowadzi do strat.
Kosztorys powykonawczy i zamienny – Rozliczenia i zmiany
Proces budowlany jest dynamiczny, a jego przebieg może odbiegać od pierwotnych założeń projektowych. Do finalnego zamknięcia inwestycji i rozliczenia ewentualnych zmian służą kosztorys powykonawczy oraz kosztorys zamienny. Są to dokumenty o kluczowym znaczeniu dla transparentności finansowej i unikania sporów między inwestorem a wykonawcą, zwłaszcza w przypadku umów opartych na wynagrodzeniu kosztorysowym.
Kosztorys powykonawczy
Kosztorys powykonawczy sporządzany jest po zakończeniu robót budowlanych i służy do ustalenia ostatecznego wynagrodzenia należnego wykonawcy. Jego podstawą nie jest już przedmiar robót, lecz obmiar, czyli dokładne wyliczenie ilości faktycznie wykonanych prac.
Taki dokument jest niezbędny w sytuacjach, gdy w trakcie realizacji inwestycji rzeczywisty zakres robót różnił się od tego, który założono w umowie. Pozwala on rozliczyć prace na podstawie faktycznego obmiaru, a nie wstępnych założeń. Ceny jednostkowe poszczególnych robót pozostają zgodne z tymi, które zostały zaakceptowane w kosztorysie ofertowym, natomiast mnożone są przez ilości z obmiaru.
Chcesz uniknąć kosztownych pomyłek w wycenie? Skontaktuj się ze mną i zleć przygotowanie profesjonalnego kosztorysu w BUIMS.
Kosztorys zamienny i dodatkowy
Kosztorys zamienny lub dodatkowy jest przygotowywany w trakcie trwania budowy. Staje się on konieczny w momencie, gdy pojawia się potrzeba wprowadzenia zmian w projekcie, zastosowania innych materiałów lub wykonania prac nieujętych w pierwotnej umowie. Jego celem jest precyzyjna wycena tych zmian, w celu sprawiedliwego rozliczenia planowanych robót.
Warto przy tym rozróżnić roboty zamienne, polegające na zmianie technologii lub materiału w ramach pierwotnego zakresu, od robót dodatkowych, które ten zakres rozszerzają o nowe, nieprzewidziane wcześniej prace. Choć mechanizm ich wyceny jest podobny, ich odmienny charakter ma znaczenie formalno-prawne.
Kluczowym elementem jest to, aby kosztorys na takie prace został sporządzony i zaakceptowany przez obie strony przed przystąpieniem do ich wykonywania. Stanowi on podstawę do podpisania aneksu do umowy, formalizując w ten sposób modyfikacje zakresu i wynagrodzenia. Takie podejście pozwala na zachowanie pełnej kontroli nad budżetem i zapobiega powstawaniu nieporozumień na etapie końcowego rozliczenia inwestycji.

Metody kosztorysowania – szczegółowa vs uproszczona
Wybór odpowiedniej metody kosztorysowania jest determinowany przez cel, dokładność oraz etap, na którym sporządzany jest kosztorys. W praktyce budowlanej dominują dwie podstawowe metody: kalkulacja szczegółowa, zapewniająca wysoką precyzję, oraz kalkulacja uproszczona, pozwalająca na szybkie oszacowanie wartości inwestycji. Zrozumienie ich specyfiki jest kluczowe dla prawidłowej interpretacji każdego dokumentu kosztorysowego.
Kalkulacja szczegółowa
Metoda kalkulacji szczegółowej jest stosowana przede wszystkim przy tworzeniu kosztorysów ofertowych, gdzie precyzja wyceny ma bezpośrednie przełożenie na rentowność projektu dla wykonawcy.
Kalkulacja szczegółowa polega na analitycznym rozbiciu każdej pozycji robót na jej składowe, czyli nakłady rzeczowe: robociznę (R), materiały (M) i pracę sprzętu (S). Normy zużycia tych składników określane są na podstawie specjalistycznych katalogów (np. KNR) lub własnych, zweryfikowanych analiz. Jest to proces czasochłonny, ale gwarantujący największą dokładność wyceny.
Kalkulacja uproszczona
Kalkulacja uproszczona, nazywana również wskaźnikową, znajduje zastosowanie głównie w kosztorysach inwestorskich, szczególnie na wczesnych etapach planowania inwestycji. Jej istotą jest pomnożenie ilości robót określonych w przedmiarze przez gotowe ceny jednostkowe. Ceny te pochodzą z baz cenowych lub z analizy cen rynkowych dla podobnych robót.
Metoda ta jest znacznie szybsza od kalkulacji szczegółowej, jednak jej precyzja jest mniejsza. Służy ona głównie do wstępnego szacowania budżetu przedsięwzięcia.
| Cecha | Kalkulacja Szczegółowa | Kalkulacja Uproszczona |
|---|---|---|
| Główne zastosowanie | Kosztorys Ofertowy | Kosztorys Inwestorski |
| Dokładność | Bardzo wysoka | Szacunkowa |
| Podstawa wyceny | Analiza składników R, M, S + narzuty | Gotowa cena jednostkowa (agregat) |
| Czasochłonność | Wysoka | Niska |
Niezależnie od wybranej metody, finalna wartość kosztorysowa zawsze składa się z kilku kluczowych elementów. Są to koszty bezpośrednie (R+M+S), które odzwierciedlają bezpośredni koszt realizacji robót, oraz narzuty, czyli koszty pośrednie i zysk wykonawcy. Do sumy tych składników doliczany jest podatek VAT. Pominięcie lub niedoszacowanie któregoś z tych elementów, zwłaszcza narzutów, jest jednym z najczęstszych błędów prowadzących do problemów finansowych.
Nie jesteś pewien wyceny lub potrzebujesz kosztorysu powykonawczego? Skontaktuj się z BUIMS, pomogę Ci to uporządkować.
Podsumowanie
Świadome posługiwanie się różnymi rodzajami kosztorysów budowlanych jest fundamentem profesjonalnego zarządzania inwestycją. Stanowią one nie tylko podstawę do negocjacji i zawierania umów, ale przede wszystkim narzędzie zapewniające transparentność finansową i kontrolę nad budżetem na każdym etapie realizacji. Inwestor zyskuje pewność, że płaci za realnie wykonane prace, a wykonawca może precyzyjnie planować rentowność swoich działań.
Inwestowanie w profesjonalne przygotowanie oraz rzetelną analizę dokumentacji kosztorysowej jest jedną z najlepszych decyzji, jakie można podjąć w celu zapewnienia finansowego sukcesu inwestycji. W BUIMS rozumiem, że precyzyjny kosztorys jest fundamentem powodzenia każdego projektu. Dlatego wspieram inwestorów na każdym etapie, zapewniając zgodność dokumentacji z obowiązującymi przepisami i realiami rynkowymi, co minimalizuje ryzyko i buduje solidne podstawy dla współpracy między wszystkimi stronami procesu budowlanego.
